新病院工事の進捗状況をお知らせします! -No.2-
6月上旬より基礎・免震躯体(1~4工区)の掘削及びコンクリートの打設工事を開始し、8月上旬から免震装置の取付作業に取り掛かりました。
免震装置は、積層ゴム支承84基、すべり支承21基、オイルダンパー16基の計121基の取付を予定しており、10月上旬には、オイルダンパー以外の免震装置の取付が完了する予定です。
また、9月からは免震層上部躯体工事に取り掛かっており、10月下旬からは1F立上躯体の工事を開始する予定としています。
なお、8月末時点の工事進捗率は9.28%で、予定どおりの進捗となっています。

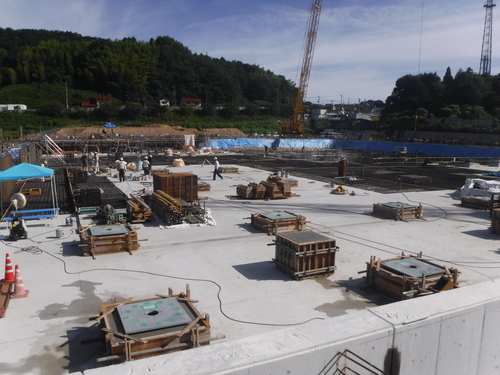

【H30.8.18 工区全景(南西上空)】
【H30.8.18 免震装置取付】
